Harmonieplein in Maarssen-Dorp

Categorieën

  • Woningbouw
  • Woonomgeving
  • Voorzieningen
  • Maarssen-Dorp

Het centrum van Maarssen-dorp krijgt een nieuw aantrekkelijk levendig dorpsplein. Op het Harmonieplein komen woningen, horeca, onderwijs en maatschappelijke ruimten. Het wordt een autovrij gebied met ruimte voor ontmoeting, groen, terrassen en evenementen.

Wat gaan we doen en waarom?

Bij de vernieuwing van het Harmonieplein zijn er 4 verschillende deelprojecten: het kindcentrum, Zuidblok, Noordblok en het dorpslein.

Kindcentrum

Het Kindcentrum is klaar en wordt al gebruikt. Er zitten 2 basisscholen, een kinderdagverblijf en een gymzaal in het gebouw.

Zuidblok

Op de locatie van het vroegere theater ’t Zand bouwt ontwikkelaar Explorius nu 24 sociale huurappartementen en 12 middenhuurappartementen voor ouderen gebouwd. Ook komen er 4 koopstadswoningen, 9 koopappartementen en een commerciële ruimte. De villa aan de Gaslaan wordt gerestaureerd.

Noordblok

Op de plek van de bibliotheek komen 31 koopappartementen. Op de begane grond komt ruimte voor horeca en maatschappelijke ruimten. De ruimtelijke procedure wordt voorbereid.

Dorpsplein

Het nieuwe dorpsplein wordt een plek voor ontmoeting en vermaak. Er is voldoende ruimte voor terrassen, groen, een speelelement en kleine markten zoals een biologisch- of een boekenmarkt. Grenzend aan het dorpsplein komen nieuwe parkeerplaatsen. De monumentale kastanjeboom die eerst op het schoolplein stond, is een icoon voor de nieuw openbare ruimte. De werkzaamheden voor het dorpsplein starten na de bouw van het Zuid- en Noordblok.

Planning

  1. 2017-2023

    Status: Afgerond / Geslaagd
    • 2017: De gemeenteraad stelt het Stedenbouwkundig plan Harmonieplein Maarssen vast.
    • 2020: De gemeenteraad stelt het bestemmingsplan Harmonieplein Kindcentrum vast.
    • 2022: Start bouw van het Kindcentrum
    • 2023: Het Kindcentrum is klaar.
    • 2024: De gemeenteraad stelt het bestemmingsplan Harmonieplein Zuidblok vast.
  2. 2025

    Status: Afgerond / Geslaagd

    Start bouw woningen Zuidblok

  3. 2027

    Status: Toekomstig
    • Begin 2027: De woningen en de commerciële ruimten van het Zuidblok zijn klaar.
    • 1e helft 2027: Vaststelling van de wijziging van het omgevingsplan van het Noordblok
    • Aanbesteding van het Noordblok
    • Sloop van de bibliotheek
    • Rioolaanleg voor het Noordblok
  4. 2028

    Status: Toekomstig

    Start bouw woningen Noordblok

  5. 2029-2030

    Status: Toekomstig
    • Het Noordblok is klaar
    • Start werkzaamheden rond het dorpsplein en de openbare ruimte

Wat ga je ervan merken?

Bouwen in een centrumgebied raakt veel mensen en bedrijven. Bijvoorbeeld omwonenden, toeristen, ondernemers, de bibliotheek en scholen. Op dit moment is het doorgaande fietspad afgesloten en zijner parkeerplekken vervallen op het Harmonieplein. Door de bouw van het Zuidblok en het toekomstige Noordblok en openbaar gebied kan er sprake zijn van overlast door de bouw.

Meedenken

Bewoners worden betrokken bij de plannen rond het Harmonieplein. Bijvoorbeeld via de klankbordgroep Harmonieplein. De planning is om de wijziging van het omgevingsplan Harmonieplein Noordblok in het najaar ter inzage te leggen. Begin volgend jaar zal de gemeenteraad gevraagd worden om de wijziging op het omgevingsplan vast te stellen.

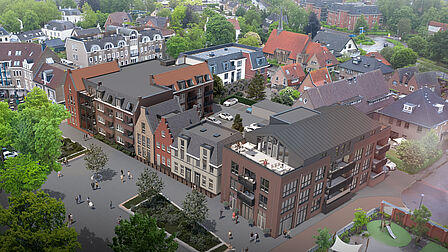

Zo gaat het eruit zien
